公司新闻

江西泥洋山风电项目完成主变本体就位

发布时间:2024-03-03

3月1日,在江西泥洋山风电项目部科学组织和精心准备下,升压站主变顺利就位。

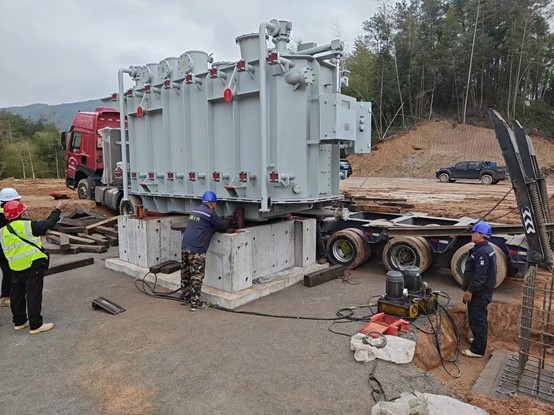

主变为110千伏三相双线圈铜绕组有载调压油浸式变压器,主变就位采用液压千斤顶顶升后铺设钢轨,利用千斤顶推移方法将主变推移到位。

为保证变压器的精准快速就位,项目技术管理人员制定了科学的进场道路优化方案,提前安排机械对进场道路进行扩宽处理和碾压,提升地面承载力,保证运输车辆顺利通行。物资人员全天沟通主变运输及到场情况,精准控制到场时间。提前与厂家及运输人员协调进场相关事项,最大程度满足主变设备进场需求。在主变到场前,积极组织人员进行基础中心线找正等准备工作,主变进场后,立即展开钢轨铺设、枕木放置、连接千斤顶等工作。主变就位过程中项目部管理人员对安全施工和质量管理进行全程跟踪及监督,落实现场各项安全防护措施,有效保障了主变的顺利就位。

变压器本体的安装就位标志着项目施工迈向新台阶,为项目后续工作开展打下坚实基础,接下来项目部将积极做好电气安装进度和质量管控,秉持攻坚克难、能征善战的企业精神,全力推进项目建设,确保工程安全高效履约,如期实现后续节点目标。
